Coffrage de dalle Drophead : accélérer le temps de décoffrage

Nombre Parcourir:0     auteur:Éditeur du site     publier Temps: 2026-07-23      origine:Propulsé

enquête

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

Les temps d"attente pour le durcissement du béton dictent le chemin critique dans la construction à plusieurs étages, faisant des temps de cycle des dalles le principal goulot d"étranglement pour la réalisation du projet. Les configurations de coffrage traditionnelles nécessitent un blocage complet du système pendant 7 à 14 jours. Cela piège le capital dans des stocks de matériaux inutilisés, retarde les transactions ultérieures et gonfle les coûts de main-d"œuvre associés au montage et au démontage répétitifs. Les entrepreneurs ont besoin d"une méthode fiable pour accélérer ce processus sans compromettre l"intégrité structurelle ou la sécurité des travailleurs.

Le mécanisme à tête tombante constitue une solution d'ingénierie structurelle conçue spécifiquement pour le décapage partiel précoce. L'évaluation et la mise en œuvre d'une configuration de coffrage de dalle Drophead permettent aux entrepreneurs de récupérer les panneaux en aussi peu que 3 jours tout en maintenant un étaiement conforme au code. Vous apprendrez les mécanismes du décapage précoce, les normes de conformité structurelle et comment trouver le bon équipement pour votre prochain projet à plusieurs étages afin que vos équipes se déplacent efficacement.

  • Temps de cycle accélérés : les mécanismes Drophead permettent un décapage partiel, réduisant potentiellement les délais de construction d"un étage à l"autre jusqu"à 20 %.

  • Optimisation des matériaux : le retrait précoce des panneaux de pont et des poutres permet une réutilisation immédiate lors de la prochaine coulée, réduisant ainsi considérablement le volume total de l"inventaire de coffrage requis sur site.

  • Étaiement conforme au code : le système laisse en toute sécurité les étais verticaux en place pendant les 7 à 14 jours prescrits (en fonction de la portée et des codes locaux) tout en libérant les éléments horizontaux.

  • Évaluation du fournisseur : La sélection du bon fournisseur de coffrages de dalles en acier modulaires nécessite d"évaluer non seulement la qualité des composants, mais également l"étendue de leur support technique et de leur service de planification technique de coffrage.

Les mécanismes du décapage précoce : systèmes traditionnels et systèmes Drophead

Les méthodes traditionnelles de décapage total créent des contraintes opérationnelles importantes sur les chantiers de construction. Les étais, les poutres et les panneaux restent structurellement interdépendants dans ces anciennes configurations. Ils doivent rester verrouillés ensemble jusqu"à ce que la dalle de béton atteigne sa pleine résistance nominale. Cette période d"attente interrompt la progression des transactions ultérieures, y compris les ébauches et le cadrage MEP. Cela oblige les entrepreneurs à acheter ou à louer des quantités massives d"équipements en double pour maintenir un calendrier de coulée continu sur plusieurs étages. Lorsque l"ensemble du pont reste verrouillé, le temps de grue est perdu à attendre les transferts de matériaux en vrac et les équipes de travail subissent des temps d"arrêt.

Le mécanisme drophead résout directement ce goulot d’étranglement en matière de temps de cycle. Abaisser la tête de quelques centimètres libère les poutres primaires et les panneaux de soffite. Cette chute varie généralement de 50 mm à 100 mm. L"étai central reste totalement inchangé pendant cette action. Il reste en contact continu et actif avec la dalle de béton. Cette fonction mécanique sépare en toute sécurité les moules horizontaux des supports porteurs verticaux. En isolant le tablier horizontal de l"étaiement vertical, les équipes peuvent démonter le revêtement en contreplaqué ou en acier sans perturber le support structurel du béton en cours de cure.

Les ouvriers suivent une séquence de montage et d"assemblage très structurée. Cette méthode d"assemblage de base minimise le travail en hauteur et accélère le calendrier global d"installation. Le flux de travail standard comprend :

  1. Régler les rives verticales et niveler les têtes de chute à l"élévation requise du pont.

  2. Installation des poutres de grille primaires dans les récepteurs à tête tombante depuis l"étage inférieur.

  3. Placer les poutres secondaires ou les panneaux modulaires sur la grille principale.

  4. Sécuriser tous les composants et appliquer l"agent de démoulage approprié avant d"attacher les barres d"armature.

Le décapage partiel fonctionne comme un processus structurel par étapes. Cela diffère entièrement du décapage total. La physique implique de transférer entièrement la charge de la dalle vers les rives verticales pendant la phase de largage. Ce transfert de charge permet le retrait rapide et en toute sécurité des moules horizontaux. Les travailleurs peuvent ensuite nettoyer, transporter et réinstaller ces panneaux à l"étage suivant pendant que la dalle d"origine continue de durcir en toute sécurité. Cette approche progressive permet au matériau de progresser, en fonction du rythme de l"équipe de mise en place du béton.

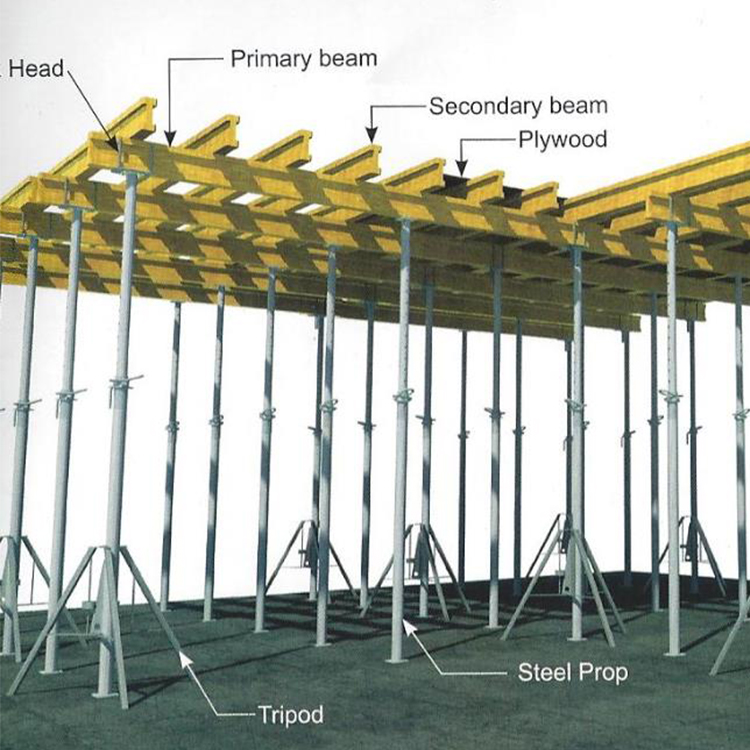

Système de coffrage de dalles Drophead sur chantier de construction

Évaluation des systèmes de coffrage de dalles en béton pour les projets de grande hauteur

L'évolutivité détermine le succès de tout choix d'équipement sur des plaques de sol répétitives. La standardisation des dimensions de la grille accélère la familiarisation des travailleurs et le rendement quotidien. La mise en œuvre d’une solution fiable de coffrage de dalles de grande hauteur garantit des temps de cycle cohérents sur des dizaines de niveaux. Les composants modulaires de la tête de chute permettent aux équipes d'établir un rythme, réduisant ainsi les erreurs d'assemblage et améliorant la productivité globale du site. Lorsque chaque agencement de sol partage la même grille de base, la courbe d'apprentissage s'aplatit après les premières coulées, conduisant à des gains de productivité rapides.

Vous pouvez mapper la fonctionnalité de retrait anticipé directement à la réduction des stocks. Le cyclisme à plusieurs étages utilise souvent un rapport d"équipement spécifique pour maximiser l"efficacité. Les entrepreneurs déploient fréquemment 1 jeu d’accessoires aux côtés de 0,5 jeu de panneaux. Cette stratégie signifie que vous n’avez besoin que de suffisamment de panneaux pour couvrir la moitié des étages que vous étayez. Les panneaux montent rapidement tandis que les étais restent derrière pour soutenir les dalles de durcissement. Cette réduction des matériaux horizontaux réduit la logistique de camionnage, les exigences en matière de dépôt et les cycles de levage par grue.

L'ergonomie joue un rôle majeur dans l'efficacité du travail. Vous devez évaluer le rapport poids/capacité de charge des panneaux. Des composants plus légers et modulaires réduisent considérablement la dépendance à la grue. Ils atténuent la fatigue des travailleurs et améliorent les taux d'installation quotidiens. L'intégration de systèmes modernes de coffrage de dalles en béton permet aux projets de se dérouler en toute sécurité sans surcharger votre main-d'œuvre. Les cadres en aluminium avec revêtement composite offrent un excellent rapport résistance/poids, permettant à un seul travailleur de manipuler des panneaux qui nécessiteraient autrement deux personnes ou une assistance mécanique.

Au-delà du poids, les mécanismes de connexion comptent. Les systèmes utilisant des verrous à coin intégrés ou de simples connexions à broches accélèrent le processus d"assemblage par rapport aux connexions boulonnées traditionnelles. Lorsque les travailleurs peuvent sécuriser un panneau avec un seul coup de marteau, le gain de temps cumulé sur une terrasse de 10 000 pieds carrés devient substantiel. L"évaluation de ces détails ergonomiques mineurs distingue les systèmes moyens des solutions hautes performances.

Conformité structurelle et normes de temps de décapage

Des exigences spécifiques du code régissent le retrait du coffrage pour chaque projet. Des normes comme ACI 347 ou IS 456 dictent des temps de durcissement minimum en fonction des éléments structurels. Les panneaux de soffite de dalle nécessitent généralement un minimum de 3 jours avant leur retrait. Les étais de dalle nécessitent 7 à 14 jours, selon que les portées mesurent plus ou moins de 4,5 mètres. Vous devez respecter ces codes locaux pour éviter les défaillances structurelles catastrophiques et garantir la fonctionnalité à long terme du tablier en béton.

Comprendre les délais complets de décapage des éléments structurels adjacents garantit la précision de votre calendrier. Le tableau ci-dessous présente les délais comparatifs standard utilisés sur la plupart des chantiers de construction commerciale.

Élément structurel

État de décapage

Temps minimum

Coffrage vertical (colonnes, murs)

Suppression complète

16 à 24 heures

Panneaux de soffite de dalle

Les accessoires Drophead restent en contact

3 jours

Soffites à poutres

Accessoires laissés en dessous

7 jours

Étais de dalle (portée jusqu"à 4,5 m)

Suppression complète

7 jours

Étais de dalle (portées supérieures à 4,5 m)

Suppression complète

14 jours

Laisser un étai à tête tombante en place permet un étayage actif. Retirer un étai traditionnel et le remplacer crée un relocalisation. Le relocalisation introduit des risques importants de micro-déflexions. Cela peut provoquer des microfissures précoces dans la dalle de béton. L"étaiement actif maintient un support continu, éliminant les dangereux écarts de transfert de charge associés aux méthodes de relocalisation traditionnelles. Lorsqu"un étai est retiré et remplacé, la dalle fléchit momentanément sous son propre poids, ce qui peut compromettre la matrice structurelle avant qu"elle n"atteigne sa pleine résistance nominale.

Les tests de maturité du béton sur site vérifient une résistance à la compression adéquate au jeune âge. Vous devez confirmer cette force avant de lancer la version drophead. Utilisez des capteurs de maturité intégrés dans la dalle ou effectuez des ruptures de cylindre pour recueillir des données précises. Ne vous fiez jamais uniquement au temps écoulé, car la température ambiante, l’humidité et les mélanges spécifiques influencent fortement la maturité réelle du béton. Les averses de temps froid, par exemple, retarderont considérablement la fenêtre de décapage sécuritaire par rapport aux placements d"été.

Recherche d"un fournisseur de coffrages de dalles en acier modulaires : critères d"évaluation clés

Le service d'ingénierie de votre fournisseur est aussi critique que le matériel lui-même. La modélisation 3D, les calculs de charges et les dispositions de grille personnalisées gèrent efficacement les géométries irrégulières des dalles. Un service de planification technique de coffrage robuste évite les retards sur le chantier. Il garantit que vos équipes disposent de dessins d'assemblage exacts pour les zones complexes telles que les panneaux suspendus, les noyaux d'ascenseur ou les bords de dalles incurvés. Sans plans d'implantation détaillés, les équipes de terrain perdent des heures à découper des pièces de remplissage et à improviser des connexions.

Vous devez évaluer les compromis matériels lors de l’évaluation de la durabilité des composants. Les systèmes modulaires en acier offrent une capacité de charge plus élevée et une durée de vie plus longue. Les systèmes hybrides en bois ou en poutres H20 offrent différents avantages en termes de poids, mais peuvent se dégrader plus rapidement en cas d'utilisation intensive. Un partenariat avec un fournisseur réputé de coffrages de dalles en acier modulaires vous garantit de recevoir des composants capables de résister à des cycles rigoureux sur plusieurs étages. Les cadres en acier résistent bien mieux aux abus quotidiens des coups de marteau, de la manipulation des grues et des éclaboussures de béton que le bois non protégé.

La logistique des fournisseurs et la gestion des stocks jouent également un rôle essentiel. La possibilité de livrer des pièces de rechange, des accessoires supplémentaires ou des panneaux de remplissage spécialisés dans un court délai permet de respecter le calendrier du projet. Évaluez la capacité du chantier local du fournisseur et ses antécédents en matière de livraisons à temps. Un système est aussi rapide que la disponibilité de ses composants.

De plus, inspectez la qualité du parement de coffrage fourni par le fournisseur. Les parements en contreplaqué haute densité (HDO) ou en plastique composite dictent la finition finale du béton. Si les spécifications architecturales exigent un plafond en béton apparent, le fournisseur doit fournir des panneaux offrant une surface lisse et sans défauts, minimisant ainsi le besoin de meulage et de réparation coûteux après coulage.

Risques de mise en œuvre et stratégies d’atténuation

Les systèmes Drophead nécessitent des séquences d’assemblage précises pour fonctionner en toute sécurité. La formation sur site assurée par le fournisseur évite un verrouillage inapproprié ou une chute prématurée. Un système de coffrage de dalles à tête tombante fiable fonctionne mieux avec des opérateurs formés. Des équipes non formées peuvent forcer les composants, entraînant des dommages à l'équipement ou une répartition des charges dangereuse. Les superviseurs sur le terrain doivent faire respecter strictement le manuel d'assemblage du fabricant.

Le relâchement violent de la tête de chute risque d"effriter le béton ou d"endommager les panneaux. Les travailleurs doivent abaisser le mécanisme en douceur à l"aide de l"outil de frappe désigné. Des agents de décoffrage mal appliqués aggravent ce risque, provoquant l’adhésion des panneaux au béton en cours de cure. Un contrôle qualité strict pendant la phase de chute protège à la fois la surface de la dalle finie et votre inventaire d"équipement coûteux. Les équipes doivent nettoyer les bords des panneaux immédiatement après le décapage pour éviter l"accumulation de béton qui gênerait l"assemblage futur.

Évaluez l’intégration de la protection des bords avant de finaliser votre choix de système. Les procédures de montage sécurisées par le bas garantissent la conformité aux mandats de sécurité de l"OSHA ou des régions. Le système devrait permettre aux travailleurs d"installer des garde-corps et des panneaux sans s"exposer à des risques de chute importants. Les ventilateurs de sécurité intégrés et les écrans périmétriques sont souvent directement liés au système de dalles modulaires, fournissant une enveloppe de sécurité complète pour l"ensemble du pont.

Les charges de vent présentent un autre risque de mise en œuvre, en particulier sur les structures de grande hauteur. Une fois démontés, les panneaux agissent comme des voiles s’ils ne sont pas correctement fixés. Établissez des protocoles clairs pour attacher les panneaux et les poutres détachées immédiatement après la phase de chute. Ne laissez jamais des matériaux horizontaux dénudés non sécurisés sur une terrasse surélevée pendant la nuit.

Conclusion

Le coffrage de dalles Drophead reste une stricte nécessité pour les projets de grande hauteur ou à grande surface. La compression planifiée et la réutilisation des matériaux génèrent des rendements substantiels. Les acheteurs doivent donner la priorité aux fournisseurs offrant une planification technique solide, des capacités de charge vérifiables et des mécanismes de dénudage partiel transparents.

  • Vérifiez les temps de cycle de vos dalles actuels pour identifier les goulots d"étranglement spécifiques dans votre processus de décapage.

  • Rassemblez des dessins structurels pour votre prochain projet et partagez-les avec des fournisseurs potentiels pour une planification précise de l"aménagement.

  • Demandez une présentation technique comparative et une projection du temps de cycle auprès des ingénieurs en coffrage présélectionnés.

  • Planifiez une démonstration sur site pour évaluer physiquement le mécanisme de chute et évaluer le poids des composants.

FAQ

Q : Quel est le temps de décoffrage minimum pour le coffrage de dalle à tête tombante ?

R : Les panneaux et les poutres de soffite de dalle peuvent généralement être démontés en 3 jours, à condition que le béton atteigne la résistance au jeune âge requise. Les étais verticaux doivent rester en place pendant 7 à 14 jours selon la portée et les codes de construction locaux.

Q : Comment un système de coffrage de dalles à tête tombante réduit-il l"inventaire total d"équipement ?

R : Le système permet un dénudage partiel. Les ouvriers retirent les panneaux horizontaux et les poutres plus tôt et les déplacent à l"étage suivant. Les étais verticaux restent derrière. Ce cycle de réutilisation réduit considérablement le nombre de panneaux nécessaires sur site.

Q : Le coffrage à tête tombante peut-il être utilisé pour les dalles post-tendues ?

R : Oui, il est hautement compatible. L"équipe d"ingénierie doit calculer des répartitions de charge spécifiques. Le moment de la phase de chute doit s"aligner parfaitement sur le programme de sollicitation des câbles pour garantir la sécurité structurelle.

Q : Quelle est la différence entre un décapage partiel et un décapage total ?

R : Le décapage partiel implique le retrait progressif des éléments horizontaux tout en laissant les supports verticaux actifs. Le décapage total nécessite le retrait simultané de tous les étaiements et des moules une fois que la dalle atteint sa pleine résistance nominale.

Q : Comment calculer le retour sur investissement d"une solution de coffrage de dalles de grande hauteur ?

R : Calculez le temps total économisé sur la grue et la réduction des heures de travail. Tenez compte des besoins réduits en location de matériaux dus à la réutilisation précoce des panneaux. Enfin, quantifiez la valeur financière de la compression préliminaire du calendrier.

Q : Les systèmes modulaires à tête tombante en acier sont-ils compatibles avec les poutres en bois H20 ?

R : Oui, de nombreux fournisseurs proposent des systèmes hybrides. Ceux-ci utilisent des têtes de chute spécialisées conçues spécifiquement pour capturer et sécuriser en toute sécurité des poutres secondaires standard en bois H20 ou en aluminium.

Yancheng Lianggong Formwork Co., Ltd, fondée en 2010, est un fabricant pionnier principalement engagé dans la production et la vente de coffrages et d'échafaudages.

Liens Rapides

Catégorie De Produit

Entrer En Contact

Tél: +86-18201051212
Ajouter : No.8 Shanghai Road, zone de développement économique de Jianhu, ville de Yancheng, province du Jiangsu, Chine
message de congé
Contactez-Nous

Droits d'auteur © 2023 Yancheng Lianggong Formwork Co., Ltd. Technologie par LeadongSitemap
